    三大現場優勢,舊樓加裝新選擇

    更環保

    老舊小區樓房密集,異味及污染不易排出;永日電梯現場無需焊接、噴漆,無污染、無異味,更環保;

    更安全

    老舊小區消防設施不完善,現場焊接易有火災風險;永日電梯標準化生產,電梯鋼井道在工廠利用機 器人完成焊接, 現場不焊接,更安全;

    施工快

    老舊電梯空間狹窄,安裝進度慢將帶來很多不便;永日電梯標準件組裝,現場快速施工,對業主生活 沒有影響。

    RETROFITTING PROCESS

    加裝流程

    • 加裝電梯實施流程

    • 01

      意見統一

    • 02

      簽訂協議(安全檢測)

    • 03

      現場勘察

    • 04

      方案設計

    • 05

      協議公示(協議和方案)

    • 06

      施工圖審

    • 07

      申請加裝

    • 08

      聯合審查

    • 09

      施工申報(質安監、質監督、綠化遷移等)

    • 10

      工程施工及跟蹤管理

    • 11

      竣工使用(驗收、登記、建檔、 移交)

    ELEVATOR RETROFITTING SCHEME

    電梯加裝方案

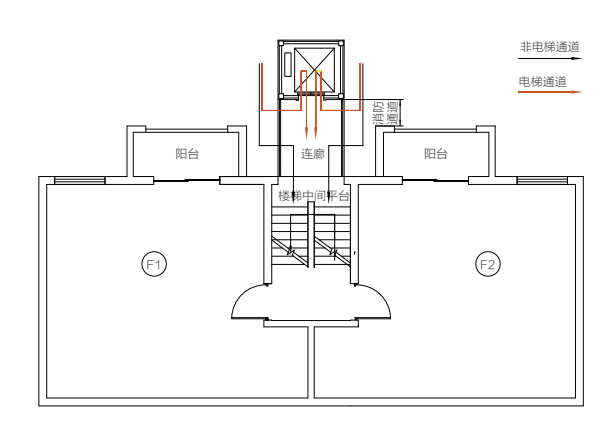

    平層入戶 之一

    平層入戶之二

    半層入戶 之一

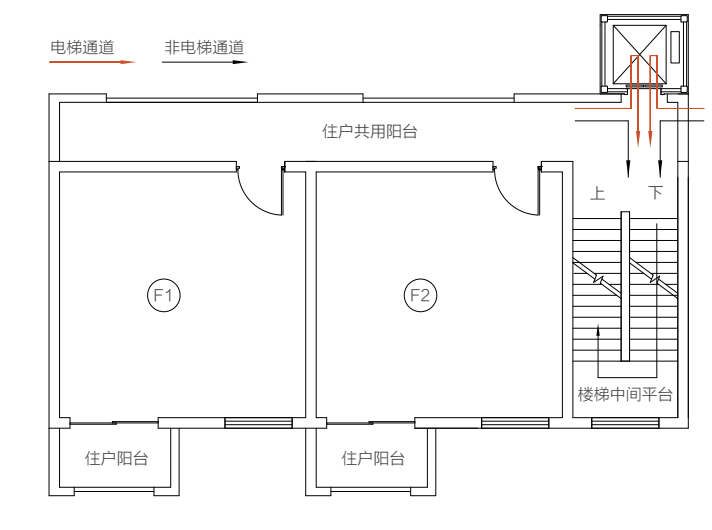

    半層入戶 之二

    RETROFITTING CASE

    加裝案例

    ON-SITE CONSTRUCTION

    現場施工

    • 工程現場安裝進度

    • 第1-2天

      施工準備、開工申報

    • 第3天

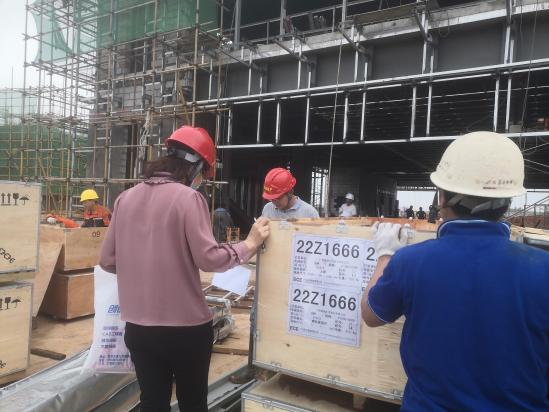

      電梯進場&開箱驗貨

    • 第4-9天

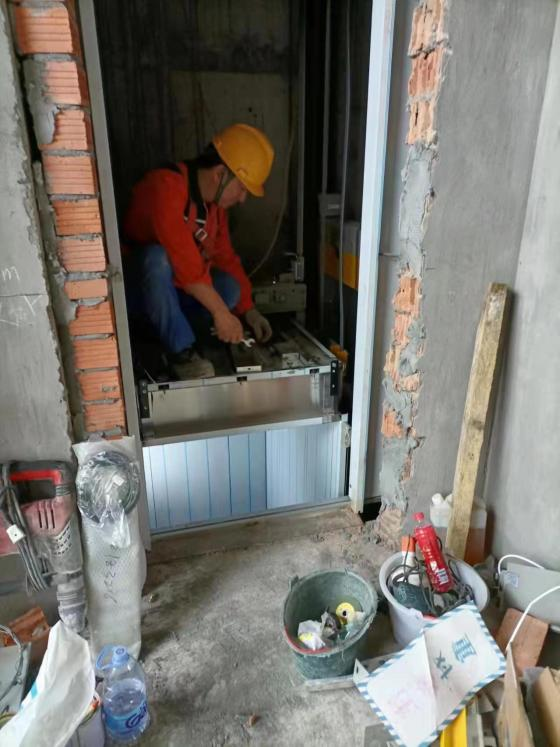

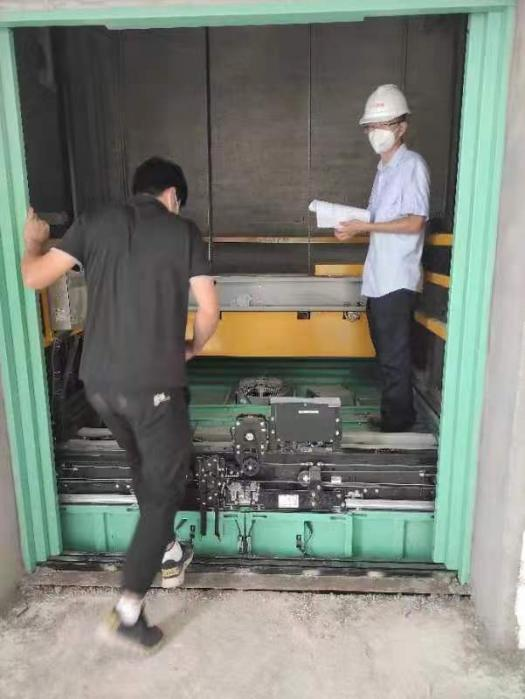

      井道機械部件安裝

    • 第10-13天

      機房設備安裝

    • 第14-16天

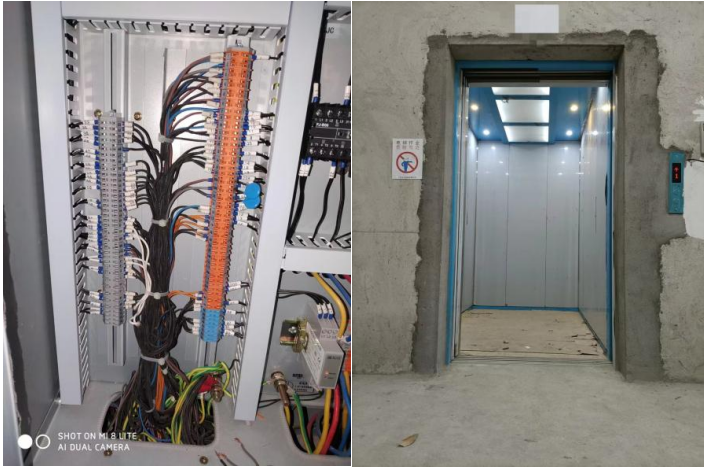

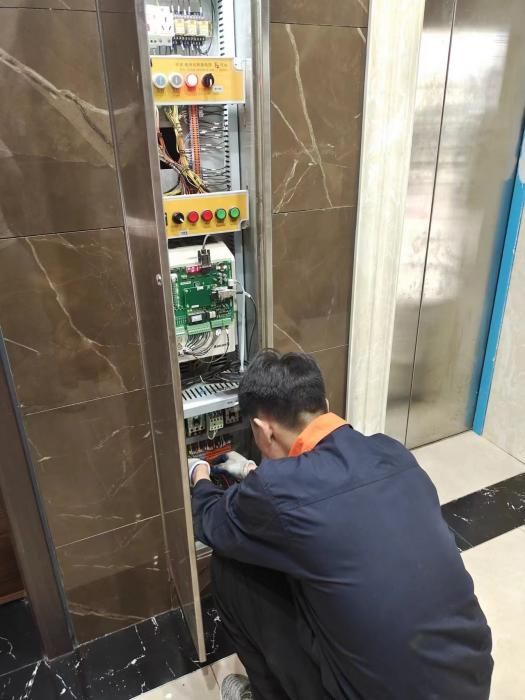

      電氣線路及土建配套施工

    • 第17-19天

      調試和廠檢

    • 第20-21天

      驗收和移交
